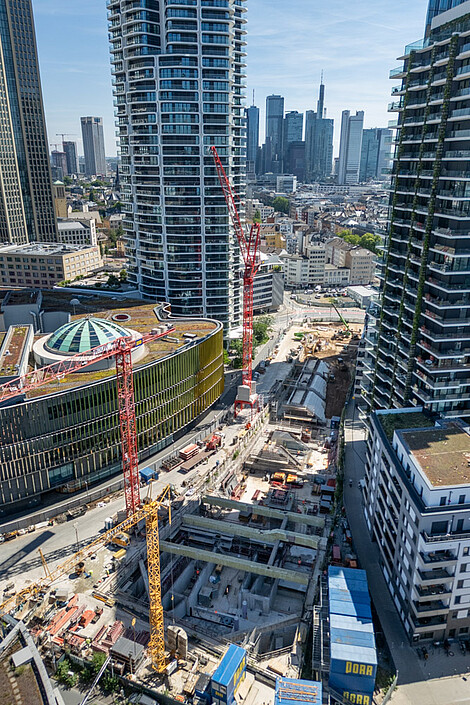

Güterplatz: Großbetonage am 19. August 2026 & anschließende Glättarbeiten – Nachtarbeit

Bei der Betonage am Mittwoch, den 19.08.2026, für einen weiteren Deckenabschnitt der zukünftigen Station Güterplatz muss eine große Menge, rund 1.200 Kubikmeter, betoniert werden. Deshalb kommt es zu Arbeiten im Nachtzeitraum.

Wie lange und wann wird gearbeitet?

Aufgrund der großen Betonmenge beginnen die Arbeiten am 19.08.2026 bereits um 5 Uhr morgens und werden bis spätestens 1 Uhr morgens des Folgetages abgeschlossen sein. Aus technischen Gründen ist es notwendig, im Anschluss an die Betonage sogenannte Glättarbeiten durchzuführen. Diese erstrecken sich über den ganzen Nachzeitraum.

Daher hat die zuständige Aufsichtsbehörde verlängerte Arbeitszeiten für die Nacht genehmigt. Selbstverständlich werden wir versuchen, die Glättarbeiten am Betonage-Tag frühestmöglich abzuschließen.

Die Ausnahmegenehmigung ist bis zum 31.08.2026 gültig.

Wo wird gearbeitet?

Es wird im westlichen Bereich des Baufelds auf Höhe der Frankenallee 23 und der Europa-Allee 13 gearbeitet.

Warum sind verlängerte Arbeitszeiten notwendig?

Werden Großbauteile betoniert, ist es für die Herstellung qualitätsvoller und dauerhafter Bauteile zwingend erforderlich, dass die Betonage kontinuierlich erfolgt und nicht unterbrochen wird. Denn wird eine Betonage unter- oder abgebrochen, erreicht das Bauteil nicht die erforderliche Qualität und müsste mit enormem und lärmintensivem Rückbauaufwand abgebrochen werden.

Ist ein Abschnitt der Stationsdecke vollständig betoniert und ausreichend erhärtet, muss die Oberfläche anschließend maschinell glättet werden. Das maschinelle Glätten erfolgt mittels Flügelglättern, die die Oberfläche erst befahren können, wenn der Beton eine entsprechende Festigkeit hat. Somit hängt der Beginn dieser Arbeiten von der Erhärtungszeit des Betons ab. Da insbesondere die Erhärtungszeit des Betons witterungsabhängig ist, kann der Abschluss der Arbeiten nicht genau vorhergesagt werden.

Warum sind die maschinellen Glättarbeiten notwendig?

Bei den Glättarbeiten handelt es sich um technisch notwendige Arbeiten. Durch das Glätten wird die Oberfläche zusätzlich verdichtet und man erhält eine hochwertigere, widerstandsfähige Betonoberfläche. Können die Glättarbeiten nicht wie geplant durchgeführt werden, muss die Oberfläche im Nachgang mit lärmintensiven Schleifarbeiten saniert werden.

Alle Angaben vorbehaltlich kurzfristiger Änderungen im Bauablauf.
